明確鋁模板施工工藝控制流程, 提升混凝土工程實測實量以及觀感質量 。
適用于佛山公司所有在建及新建項目 。
3.1 本標準做法要求所有在建及新建項目均按此做法執行。

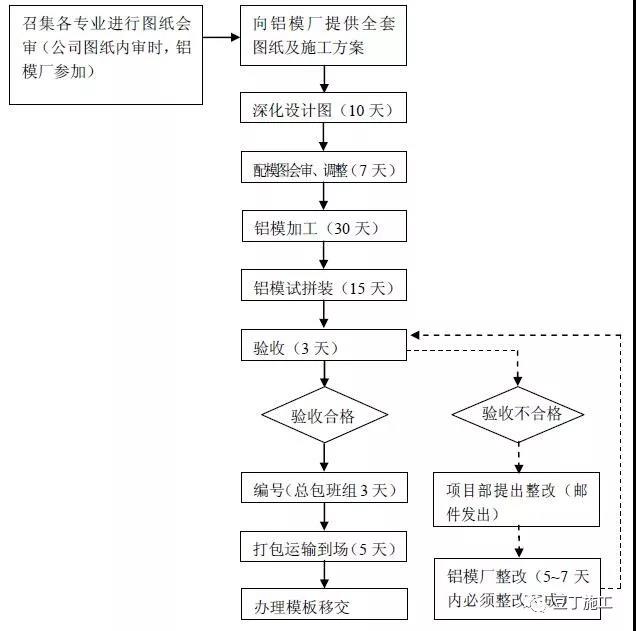

4.1 鋁模從深化設計到試拼裝驗收完成的標準工期75天;
5.1 模板配模體系

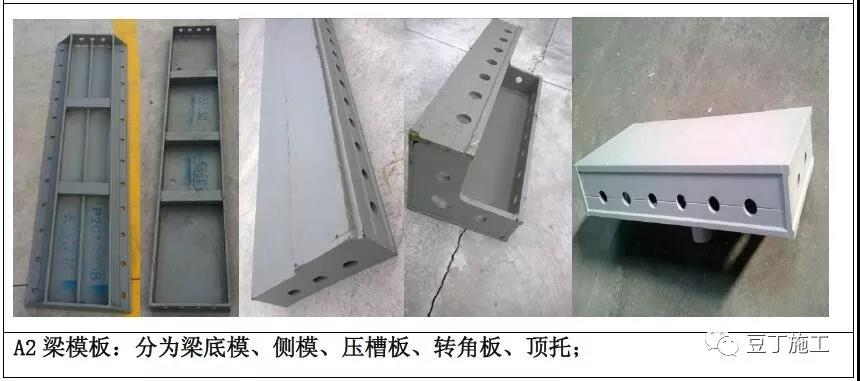

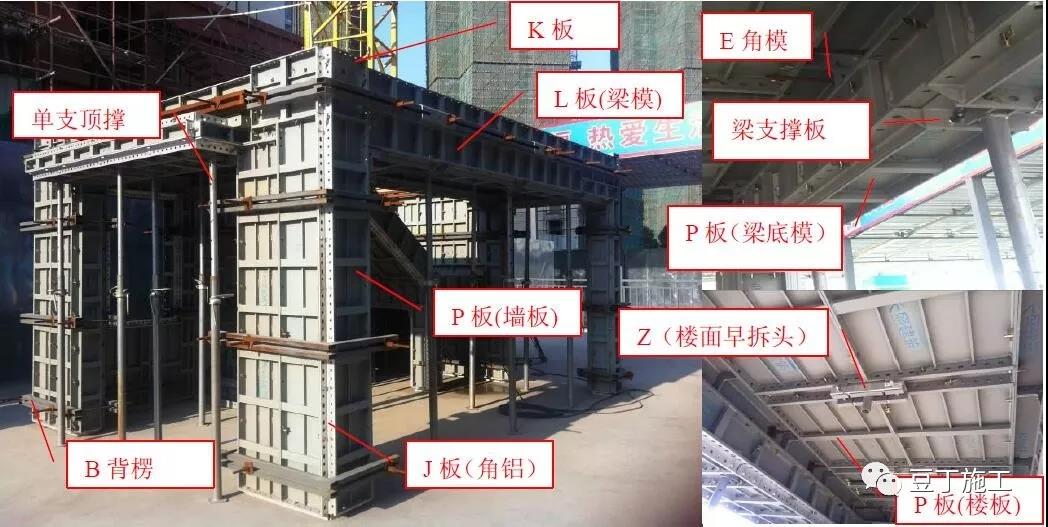

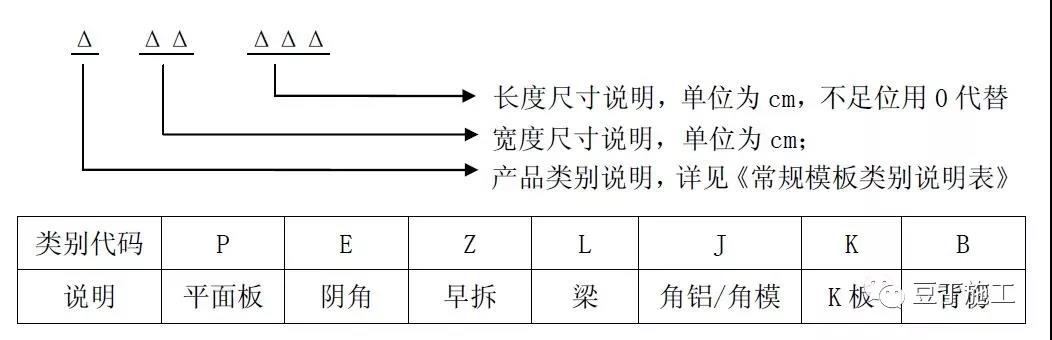

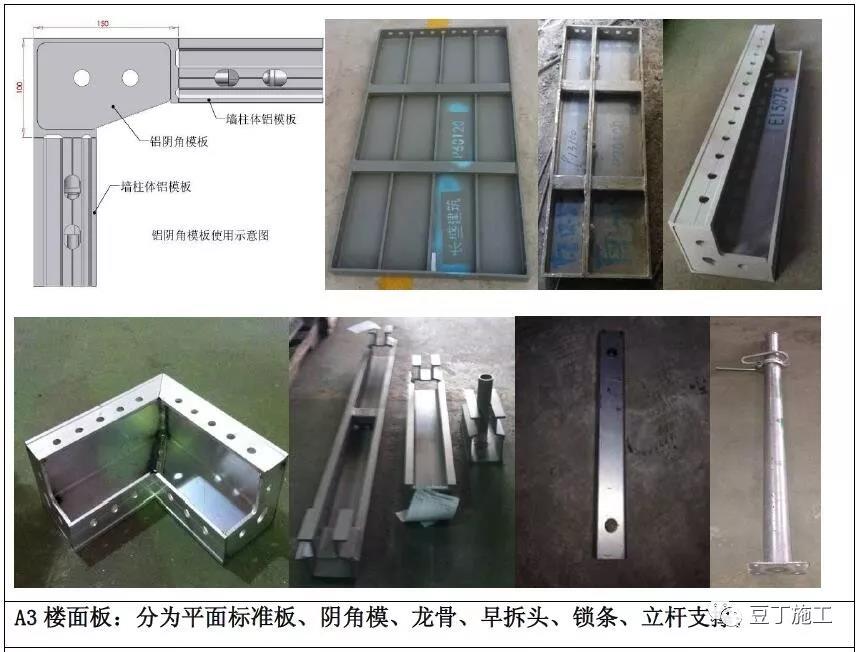

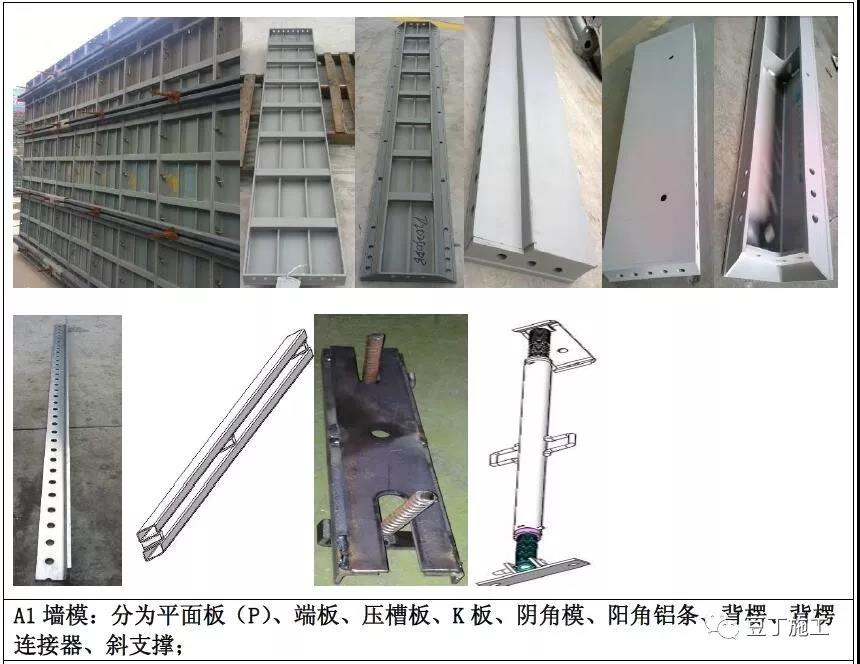

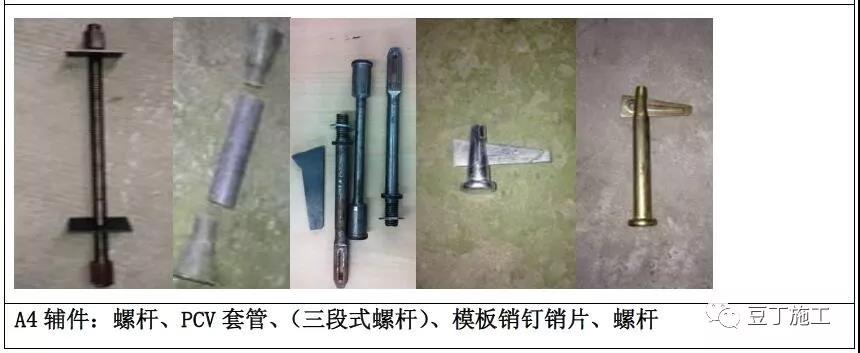

5.1.2 模板示例
5.2施工工具
工具:鐵錘、撬棍、扳手、拆模器、電鉆、開口磚頭
5.3模板安裝
A6 定位放線:按照《測量放線標準做法》實施;
A7 定位鋼筋:采用Φ16 鋼筋(端部平整),離地面高度80mm,水平距離800mm一個,焊接后端部與墻定位線平,誤差≤1mm;
A8 墻根找平:墻體根部采用感應式掃平儀做初找平,再用刮尺將墻根位置刮平,面層標高偏差控制在(0,-5)內;
A9 模板安裝前 1:模板表面水泥漿清理干凈(每層拆除時表面、框邊采用鏟刀清理);
A10 模板安裝前 2:采用水性(或乳液型)脫模劑,嚴禁采用油性脫模劑(廢機油等);
A11 墻柱安裝:從墻端開始逐塊定位安裝,銷釘 300mm 一個,墻柱銷釘必須滿打;
A12 墻柱加固 1:在三段式螺桿未應用前,采用 PVC 套管(壁厚 2mm),切割尺寸統一、偏差在(0,-0.5mm),端部采用 PVC 擴大頭套防止加固螺桿過緊;
A13 墻柱加固 2:原則上背楞必須在平面位置連接(墻陰角嚴禁斷開),陽角加固采用45度對拉螺桿;平面背楞連接處采用槽鋼連接成整體;螺桿間距小于800mm。
A14 墻模板斜撐:背楞采用內五道外六道設置,斜拉桿間距不大于2m,上下支撐;墻模安裝完調整好標高、垂直度(斜向拉桿要受力);再進行梁底模和樓面板安裝;
A15 梁模板安裝:先底模、在側模、最后陰角模板;支撐立桿必須垂直,支撐受力;水平銷釘 250mm一道,梁側模豎向銷釘每張板不少于3個銷釘,當梁高大于600mm時,銷釘間距不大于200mm;
A16 樓面板安裝:根據樓面配模圖和模板編號依次安裝早拆龍骨、支撐、樓面模板;樓面模板在安裝時必須清理干凈模板水泥漿,防止樓板尺寸孌大,安裝完成涂刷脫模劑;單塊板長方形銷釘不少于 4 個,短邊不少于 2 個;
A17 水電預埋:根據預制墻板排版圖進行管線定位(裝修圖必須在出正負零前完成),第一個鋁模層樓面模板安裝完成后做放線定位并進行有效標識;
A18 砼墻內水電精確定位:剪力墻、樓板內的線盒、結構內預埋的 PVC 線管在模板上的開孔、給水管穿梁孔都必須做精確定位(所有排水管必須采用止水節);
A19 墻二次微調:在模板全部安裝完成后再進行一次微調,先調樓板、再墻柱;墻柱垂直度(0,1),樓面板(0,5);混凝土澆筑過程中還要進行復測;
A20 砼澆筑:布料機必須采用內提升式,放在電梯廳(泵管垂直段設置在樓梯休息平臺),先將電梯井及樓梯處剪力墻澆筑完再澆筑,再進行其它墻澆筑;
A21 澆筑注意:清理干凈模板水泥漿;澆筑完成初凝前,用清水將 K 板上的砼漿清理干凈;K 板在上一層砼澆筑完成后才可以拆除;K 板加固采用上、下兩排固定螺母/螺桿,每排不少于兩個螺母/螺桿,中間采用對拉螺桿加固,螺桿外側設置一道背楞;
A22 墻模拆除:斜支撐—螺桿背楞—墻端頭板—墻板—陰角板,墻板拆除采用專有Y型扳手,嚴禁暴力拆除;
A23 梁模拆除:先拆底模再拆側模,立桿保留;
A24 樓面模板拆除:早拆頭—龍骨—樓板—陰角模—支撐;陰角板拆除先拆帶斜邊的角模;
六、重要節點做法
A25 背楞:外墻背楞六道(頂部、底部各增加一道增加 K 板背楞),內墻五道,間距由鋁模深化確定;
A26 梁加固::梁高超高 800mm 必須增加對拉螺桿;
A27 外墻 K 板采用雙螺絲加固:
1、砼澆筑完成初凝前,外墻外側模板上表面水泥漿必須清理干凈;
2、K 板在上一層砼澆筑完成后才可以拆除;
3、K 板加固采用上、下兩排固定螺母/螺桿,每排不少于兩個螺母/螺桿,中間采用對拉螺桿加固,螺桿外側設置一道背楞;
A28 凸窗臺加固:利用下一層已施工的飄板加固,采用對拉螺桿,飄板面必須設置背楞;
A29 窗下墻加固:窗下墻必須設置兩道背楞,與大面墻拉通設置;
A30 沉箱加固:
1、模板加固采用吊模方式,外側 K 板位置設置三段式螺桿;
2、衛生間、陽臺須采用斜口鋁模,下口坡度 1%
A31 樓棟加固:雙跑樓棟采用 PC,單跑剪刀樓梯斜面、側板采用梁鋁模,踏步采用鋼模;
A32 全現澆結構:
1、填充墻體頂梁側須壓槽;
2、戶內強弱電集中管線處現澆(強弱電盒預埋) ;
3、門頂過梁與結構整體澆筑成型;
4、入戶門垛及戶內與主體相連的小門垛(尺寸小于 100mm)與主體整體澆筑成型;
七、嚴禁做法
A33 螺桿:陰角梁側墻(窗臺)螺桿距離不允許超過 300mm;
A34K 板固定螺桿:螺桿緊固螺帽未固定住模板,造成拆模 K 板松動;
A35 墻根地面標高:模板凈高比設計值小 10mm,地面砼澆筑完必須控制標高,嚴禁后刨地面砼;
A36 凸窗臺:窗臺采用封閉式模板體系,模板必須設置透氣孔,并設置背楞及對拉螺桿;
A37 墻加固:背楞斷開位置必須采用連接器連成整體;
A38 墻柱調整:必須在上梁側模前將墻柱標高、垂直度調整到位,并將斜拉桿撐緊,嚴禁樓面模板全部拼裝后再調整墻柱;
A39 窗模安裝:窗洞有壓槽節點,底部與頂部模板尺寸一致、 壓槽節點不同(頂部有滴水凹槽),嚴禁混淆安裝;
A40 模板正確安裝:必須嚴格按照模板編號安裝,嚴禁隨意拼裝;
A41 暴力安裝:為加快樓面板安裝,采用工具將龍骨(或側板)強行撐開;
A42 模板清理:模板拆除后必須將水泥漿清理干凈;
A43 模板拆除:樓面板拆除,必須逐跨拆除,嚴禁先將龍骨拆除,再用撬棍拉扯模板(防止模板甩變形);
A44 模板使用:禁止隨意切割模板;
A45 模板退場:模板使用完成后,總包必須將模板上的大塊水泥漿清理干凈,分類堆放整齊并按照進場清單造冊登記;與鋁模廠溝通好后辦理移交事宜
RC-5閥門電動執行器,電動執行器
16mm中空纖維水泥外墻板
日吉華神島板 中鐵裝配裝飾板 品牌增強型裝飾性板 水泥纖維外墻掛板
日本水泥纖維干掛板 一戶建墻板裝飾纖維水泥墻板 水泥外墻干掛板
AT水泥纖維干掛板 一戶建墻板裝飾板 纖維水泥墻板 水泥外墻干掛板
防火冰火板 木飾面木紋冰火板防火板潔凈板護墻板
木絲水泥板 纖維水泥板 高強度水泥板 進口板
綠活建材 水泥板 手工夯土板 背景墻 商場裝修用板 提供質檢報告
昌吉自治州塑料編織袋,白色覆膜編織袋,包裝袋生產廠家可定做
昌吉自治州蛇皮袋,灰色編織袋,綠色編織袋包裝袋,生產廠家可定做
昌吉自治州透明編織袋,亮白半透編織袋,生產廠家可定做
昌吉自治州牛皮紙袋,紙塑袋,PP復合包裝袋,生產廠家可定做
昌吉自治州彩印編織袋,珠光膜編織包裝袋,生產廠家可定做
昌吉自治州灌裝口編織袋,方底閥口編織包裝袋,生產廠家可定做
和田地區塑料編織袋,白色覆膜編織袋,包裝袋生產廠家可定做
和田地區蛇皮袋,灰色編織袋,綠色編織袋包裝袋,生產廠家可定做
